コンテンツ制作における最大のボトルネックは、工程間の「受渡し」で発生する待機時間です。企画から制作へ、制作からレビューへ、レビューから公開へ — 各移行点で発生する待ち・差し戻し・承認遅延が、制作リードタイムを大幅に引き延ばします。本稿では、受渡し摩擦指数で改善対象を可視化し、4ステップのプロトコルと品質ゲートで再現性のある運用を構築する方法をご紹介します。

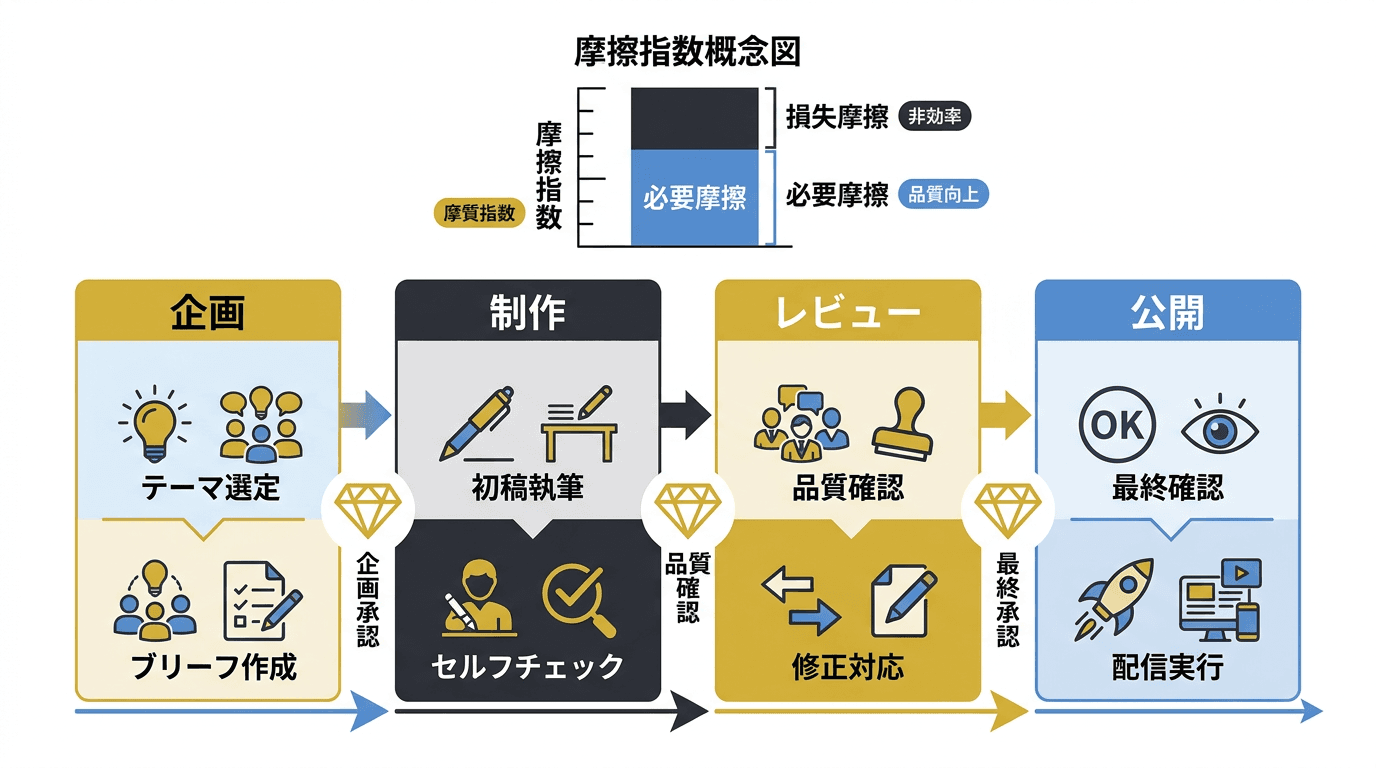

図1: コンテンツ受渡しワークフロー — 企画→制作→レビュー→公開の4ステップと各移行点の品質ゲート
受渡しロスが生む見えないコスト
Lean Enterprise Institute(リーン生産方式の普及を推進する米国の研究機関)は「Waiting(待機)」を7つのムダの1つとして定義しており、価値を生まない待機時間の削減は生産性改善の基本原則です。
Content Marketing Institute(CMI、米国のコンテンツマーケティング研究・教育機関)の「B2B Content Marketing: Outlook for 2025」(2024年10月公開)によれば、B2Bコンテンツマーケティング担当者の33%がワークフロー・コンテンツ承認を課題としており、40%が組織サイロ間のコミュニケーション課題を、45%がスケーラブルな制作モデルの欠如を挙げています。
さらに、CMI「Enterprise Content and Marketing Trends: Insights for 2026」(2026年1月公開)は、大規模組織ほど「部門横断の摩擦」や「承認の遅延」による重力が増すと指摘しています。
受渡しの摩擦をゼロにすることが正解ではありません。品質ゲートとして必要な待機(承認・確認)は残すべきであり、削減対象は「運用の未整備や連携不全による純粋な損失」に限定します。Scrum Guide(スクラム開発の公式ガイド)が「Definition of Done(完了の定義)を満たさない作業はリリース不可」と定めているように、品質のための待機は統制上の必要コストです。
受渡し摩擦指数の設計
受渡しのロスを「感覚」ではなく「数値」で管理するために、受渡し摩擦指数を定義します。
Atlassian Analyticsの「Solution flow metrics」ダッシュボードテンプレートでは、Efficiency = active time / total cycle time を価値流におけるムダ・ボトルネック検知指標として提示しています。この考え方を応用し、受渡し摩擦指数を以下の2系統で算出します。
- 総摩擦指数(全待機時間 ÷ 実作業時間): 受渡し全体の効率を把握するための指標です。品質ゲート由来の待機も含めた全体像を示します
- 損失摩擦指数(〔全待機時間 − 品質ゲート由来の待機時間〕÷ 実作業時間): 純粋な損失のみを把握する指標です。連絡待ちや担当不在など、改善対象となる待機を可視化します
なぜ2系統に分けるのか: 総摩擦指数だけでは「品質のために必要な待機」まで削減対象に見えてしまいます。損失摩擦指数を併用することで、レビュー承認のような必要な待機と、連絡待ちや担当不在のような純粋な損失を区別できます。
計測に必要な最小指標セットとして、Kanban Guide(カンバン方式の公式ガイド、2025年5月版)が定めるフロー管理の必須4指標を採用します。
- WIP(Work In Progress): 同時進行中の作業数。各ステップの負荷を把握します
- Throughput: 一定期間に完了した作業数。全体の処理能力を測定します
- Work Item Age: 作業着手からの経過時間。滞留アイテムの早期検知に使います
- Cycle Time: 作業着手から完了までの時間。各ステップの所要時間を把握します
4ステップ受渡しプロトコル
コンテンツ制作のワークフローを企画→制作→レビュー→公開の4ステップに標準化し、各移行点に品質ゲートを設置します。
品質ゲート基準
| ゲート | 移行点 | 合格条件 | ブロッカー時の対応 |
|---|---|---|---|
| G1: ブリーフ承認 | 企画→制作 | 目的・KPI・対象読者・構成が定義済み。企画担当の署名あり | 不備項目をフィードバックし、企画担当に差し戻し |
| G2: 制作完了 | 制作→レビュー | セルフチェックリスト全項目合格。誤字・リンク切れ・画像欠落なし | セルフチェック未完了はレビューに進めない |
| G3: レビュー承認 | レビュー→公開 | 品質基準(正確性・一貫性・法令準拠)を満たす。レビュアーの承認あり | 修正指示を付けて制作に差し戻し |
| G4: 公開後確認 | 公開→運用 | ページ表示正常・計測タグ動作・メタデータ正確 | 問題検知時は即時非公開化し原因調査 |
品質ゲートは「速度を下げるための障壁」ではなく「品質を保証するための通過条件」です。GitHub DocsやAzure DevOpsが本番前の承認・チェック・必須レビューを明示しているように、一定の待機は品質統制のために不可欠です。
役割責任マッピング
4ステップの各フェーズで「誰が何を担い、どの条件で次に渡すか」を明確にします。受渡しの責任が曖昧なまま運用すると、Google SRE(Site Reliability Engineering:Googleが提唱するサービス信頼性工学)の知見が示すように、責任移譲が不明確な状態でインシデント(この場合はブロッカー)が長期化します。
各ステップの責任者は「受渡し受領者」として明示し、受渡し完了の確認を口頭または明示的なアクション(チケットのステータス変更等)で行います。Google SRE Bookの「Managing Incidents」は、明示的なhandoff(責任移譲を口頭確認)の重要性を強調しています。
ブロッカー時のエスカレーション規則
品質ゲートで滞留が発生した場合のエスカレーション規則を事前に定義します。Opsgenie(Atlassianが提供するインシデント通知・オンコール管理ツール)やPagerDuty(インシデント対応プラットフォーム)の設計思想を参考に、時間閾値・通知順序・再通知回数を明文化します。
- 一次通知(24時間未解消): 自動通知(チャット/メール)をゲート責任者に送信します
- 二次通知(48時間未解消): エスカレーションとして上位マネージャーに通知します
- 責任者会議(72時間未解消): 緊急ミーティングを招集し、関係者全員で対応を協議します
Opsgenieは単一アラートで最大20回の再通知、PagerDutyは既定30分のエスカレーションタイムアウトと最大20段のルール設定が可能です。コンテンツ運用ではここまで複雑な設計は不要ですが、「誰に・何時間後・何回まで」を事前に決めておくことがブロッカーの長期化を防ぐ鍵となります。
月次改善の運用ルール
受渡しプロトコルを導入した後、月次で改善を回すための3つの定点チェックを設定します。
1. CFD(累積フロー図)で詰まり工程を特定
Jira Cloudの公式ドキュメントによれば、CFDでは帯の縦方向の拡大がボトルネックを示します。各ステップ(企画・制作・レビュー・公開)の滞留量を視覚的に把握し、どの工程に作業が溜まっているかを特定します。
2. Control Chartで分散と外れ値を確認
Jira Cloudのコントロールチャートは、rolling average(移動平均)とstandard deviation(標準偏差)でサイクルタイムのばらつきを監視します。ばらつきが大きい工程は受渡しプロセスが不安定であることを示し、改善の優先対象となります。
3. エスカレーション発火件数と再発率を追跡
エスカレーションが発火した件数と、同一ゲートでの再発率を追跡します。再発率が高いゲートは、品質ゲートの定義自体に問題がある可能性があります。

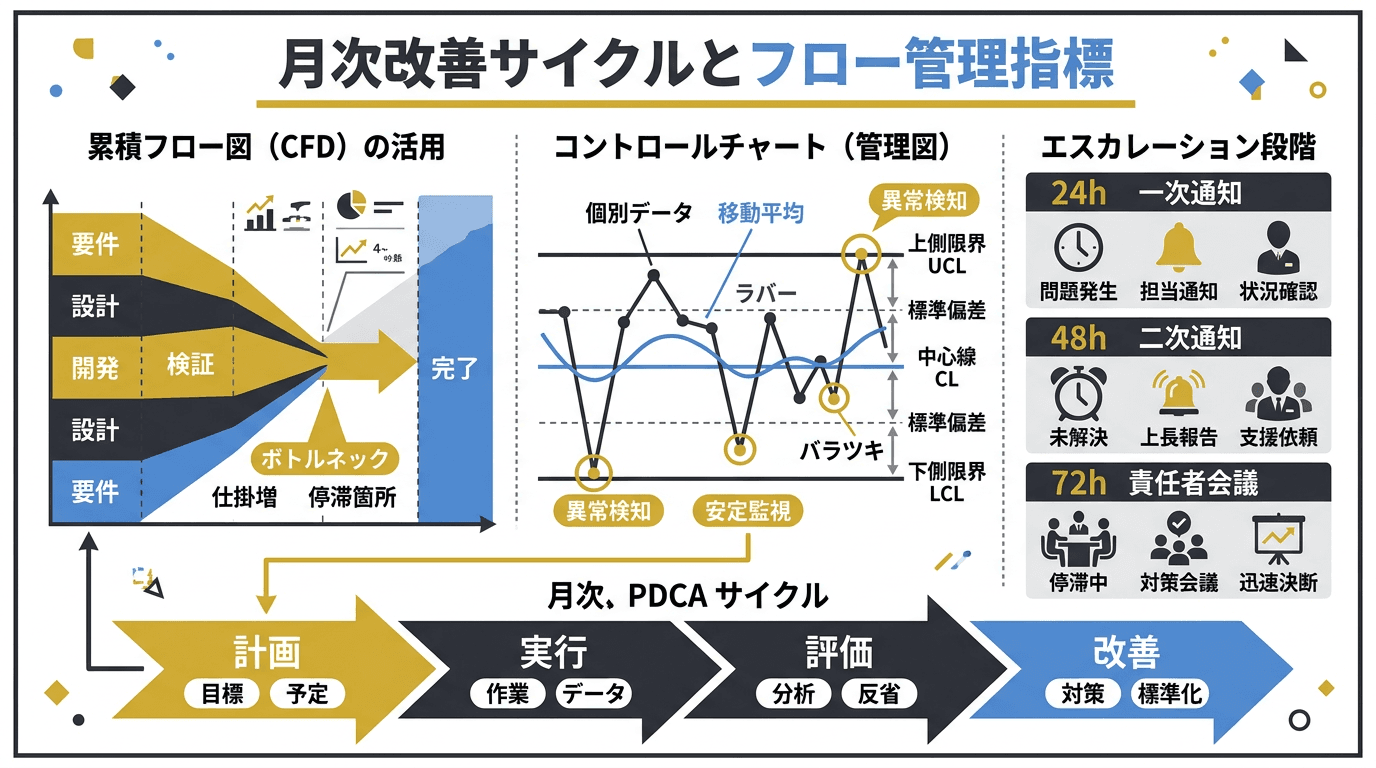

図4: 月次改善サイクル — CFDとControl Chartで詰まり工程を検知し、エスカレーション再発率で品質ゲート自体を改善する
日本企業での導入条件
IPA(独立行政法人 情報処理推進機構)の「DX推進指標 自己診断結果 分析レポート(2024年版)」(2025年5月公開、1,349件分析)によれば、DX成熟度はレベル0〜2未満に偏在しており、レベル4以上は1%にとどまります。また、NRI(野村総合研究所)の「ユーザー企業のIT活用実態調査」(2025年11月公開、517社回答)では、生成AI活用の課題として70.3%が「リテラシーやスキル不足」を挙げています。
これらのデータは、一括で高度なワークフローを導入するのではなく、段階的な導入設計が必要であることを示しています。推奨する導入順序は以下の通りです。
| フェーズ | 期間目安 | 実施内容 |
|---|---|---|
| 定義統一 | 1ヶ月目 | 4ステップの名称・責任者・品質ゲート基準を合意 |
| 可視化 | 2ヶ月目 | タイムスタンプの記録を開始し、摩擦指数を初回算出 |
| 閾値運用 | 3ヶ月目 | エスカレーション規則を適用し、月次レビューを開始 |
あわせて読みたい
- 編集カレンダー運用ガイド:編集速度メトリクスで継続改善する月次サイクル
- 公開前品質チェックリスト:公開リスクスコアで追加レビューを判定する
- ブランド文体ガイドライン:文体一貫性スコアで外注品質を管理する
まとめ:受渡しワークフロー改善の3原則
- 摩擦を2系統で測ります — 総摩擦指数で全体を把握し、損失摩擦指数で改善対象を絞ります。品質のための必要な待機まで削ってはなりません
- 品質ゲートを先に定義します — 通過条件を明確にしてから速度改善に取り組みます。ゲートを飛ばすと短期的に速くなっても品質が劣化します
- エスカレーションを時間で機械化します — 「誰に・何時間後・何回まで」を事前定義し、ブロッカーの長期化を組織的に防止します
Agenticベースでは、コンテンツ受渡しワークフローの設計から、摩擦指数の計測導入、品質ゲート・エスカレーション規則の策定まで支援しています。 お問い合わせはこちら →
この記事の著者
Agentic Base 編集部
AIエージェントとWebメディア運用の知見を活かし、実践的なナレッジを発信しています。
